Монолітні ділянки
Будівництво монолітних ділянок під ключ. Повний цикл робіт: підготовка, армування, опалубка та заливка бетону під ваші задачі.
🔸Плануєте заливати монолітну ділянку? — Ми допоможемо! Зателефонуйте до нас, щоби отримати деталі або ознайомлюйтеся нижче!🔸
Будуємо монолітні ділянки будь-якого типу для приватних, комерційних і промислових об’єктів. Заливаємо бетонні площадки, основи під будівлі, навіси, склади, паркінги, технічні зони та під’їзди різного типу. Виконуємо підготовку основи, армування, опалубку, бетонування та цщільнення згідно з проєктом. Отримуєте рівну й міцну поверхню під ваші експлуатаційні потреби.
Яка вартість квадрату монолітної ділянки?
Вас цікавить будівництво визначеної монолітної ділянки на вашому участку? Або формування і заливка нестандартної ділянки з моноліту? Зв'яжіться з нами і ми допоможемо!
Монолітні ділянки під ключ — бетонування площ будь-якого призначення
Пропонуємо професійні послуги з будівництва монолітних ділянок для приватних домогосподарств, комерційних об’єктів, складських та виробничих приміщень. Наша компанія виконує бетонування площ від 50 до 500 м² — від підготовки основи до фінішного вирівнювання поверхні.
Що входить у наші послуги? Ми забезпечуємо повний цикл робіт з влаштування монолітних ділянок:
- Підготовка та вирівнювання основи — видалення родючого шару, планування та ущільнення ґрунту
- Влаштування підстилаючого шару — укладання піщано-гравійної суміші з трамбуванням
- Встановлення маяків — розмітка висотних відміток для досягнення ідеальної площини
- Укладання гідроізоляції — захист від капілярної вологи з підґрунтя

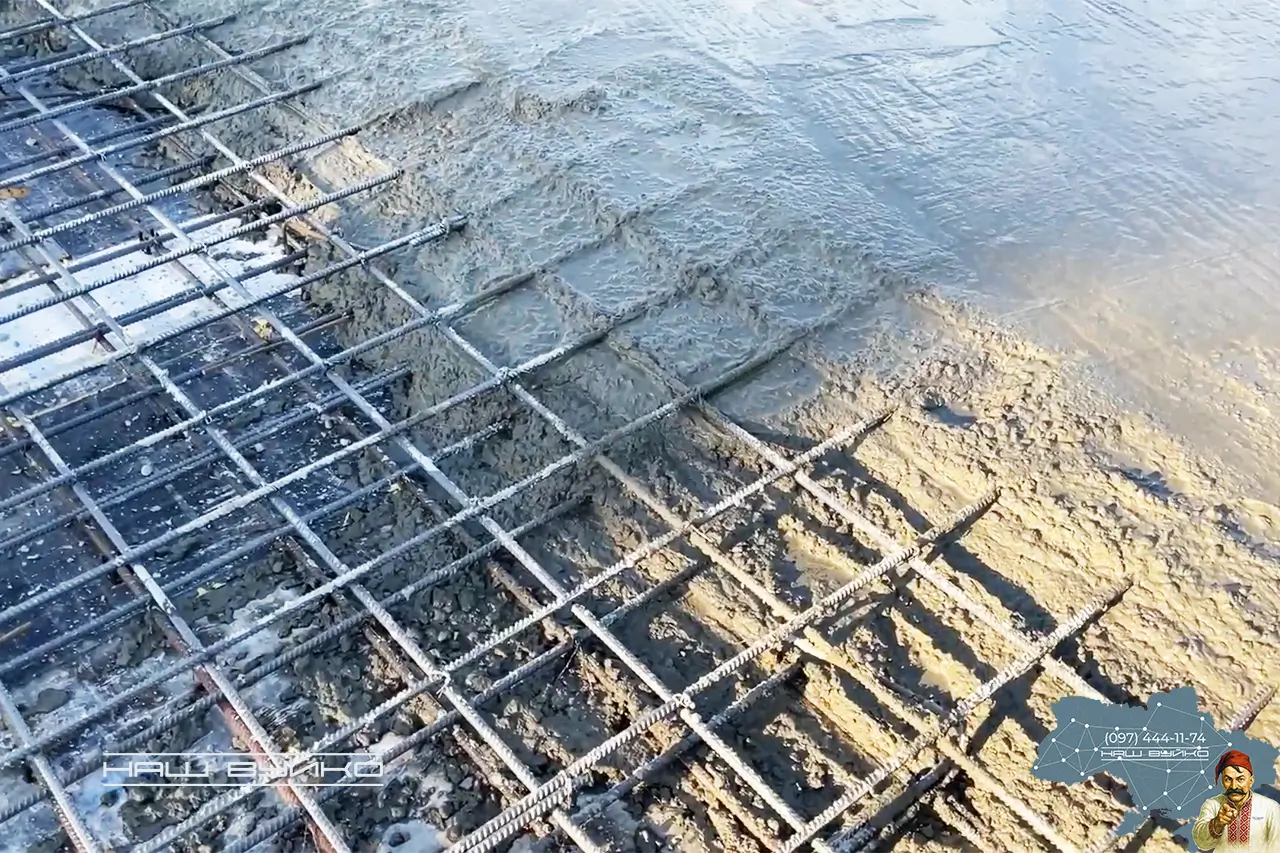

- Армування поверхні — монтаж армувальної сітки або каркасу для запобігання тріщин
- Заливка бетонної суміші — рівномірне розподілення бетону по всій площі ділянки

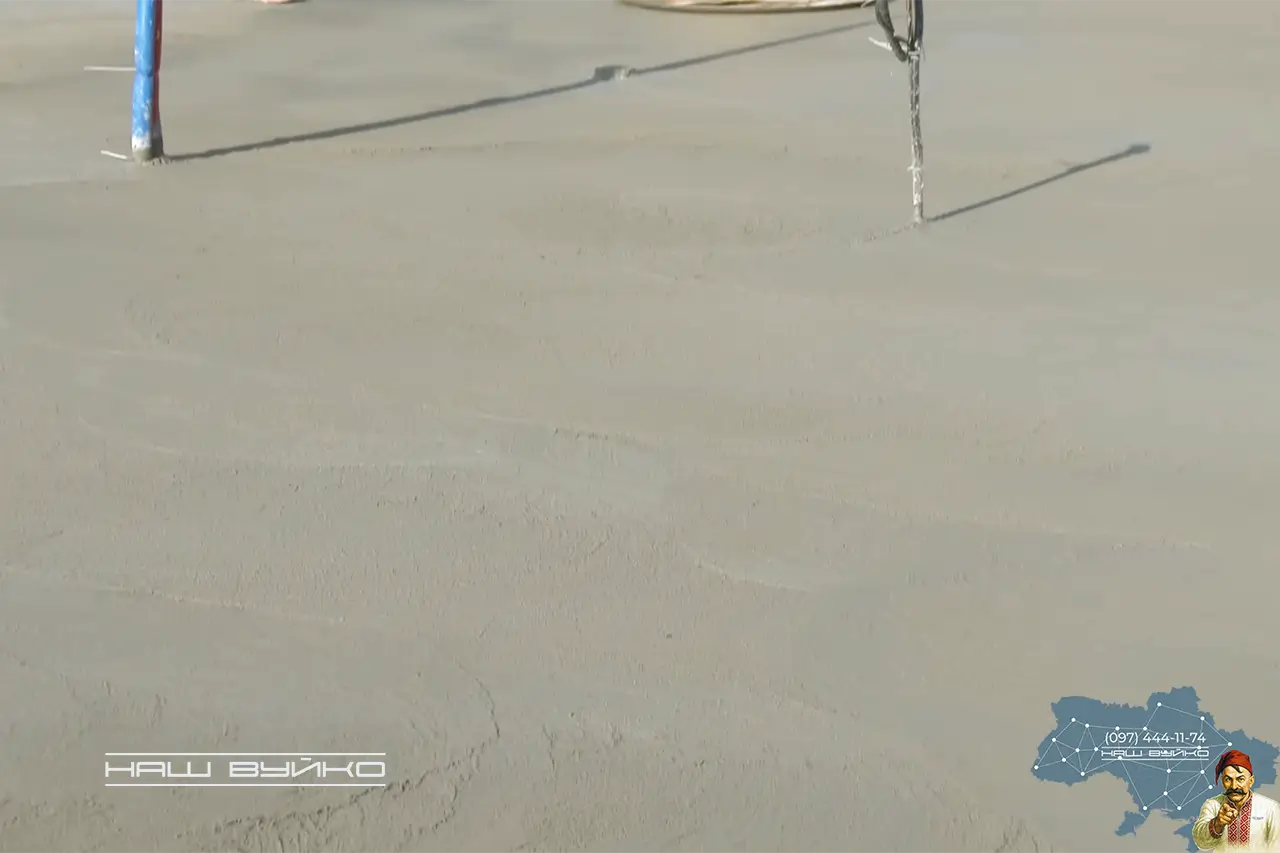

- Вирівнювання правилом — створення ідеально рівної горизонтальної поверхні
- Затирка та зміцнення — фінішна обробка для досягнення гладкості та міцності
Переваги монолітних ділянок. Монолітні ділянки — це практичне рішення, яке гарантує:
- Високу навантажувальну здатність — витримують вагу автомобілів, спецтехніки та складованих вантажів
- Абсолютну рівність поверхні — ідеальна площина для паркування, складування або виробничих процесів
- Стійкість до атмосферних впливів — не руйнується від морозів, опадів та перепадів температур
- Відсутність бур’янів та провалів — суцільне покриття без щілин та слабких зон
- Простоту в експлуатації — легко прибирається, миється та утримується в чистоті
- Універсальність застосування — підходить для майданчиків, під’їзних доріг, терас, складів, гаражів
- Можливість подальшого оздоблення — готова основа під плитку, керамограніт або полімерні покриття
- Довговічність покриття — термін служби від 30 до 50 років без капітального ремонту
Географія виконання будівництва монолітних ділянок від НАШ ВУЙКО охоплює західні області України: Львівську, Волинську, Рівненську, Тернопільську, Івано-Франківську, Закарпатську, Чернівецьку та Хмельницьку; північні регіони — Київську, Житомирську, Чернігівську та Сумську області; центральну частину країни — Вінницьку, Черкаську, Кіровоградську та Полтавську області; південні області — Одеську та Миколаївську; східні регіони — Харківську та Дніпропетровську області.
Будівництво монолітних ділянок в інших регіонах України можливе за умови безпечного доступу до об’єкта та забезпечення логістики матеріалів і бригади. Якщо ваша область не зазначена окремо, можливість виконання робіт узгоджується індивідуально.
Звертайтесь для безкоштовної консультації та точного розрахунку вартості влаштування монолітних ділянок на вашій території.
Бетон для будь-яких Монолітних ділянок
Для заливання ділянок будь-якого типу і складності, ми рекомендуємо — Бетон з доставкою від НАШ ВУЙКО!
Що таке монолітні ділянки і де використовуються
Монолітна ділянка — це суцільна бетонна плита, залита безпосередньо на місці експлуатації. На відміну від готової тротуарної плитки чи асфальту, це цілісна конструкція без стиків та швів, яка формується шляхом заливання рідкого бетону в підготовлену зону з подальшим його застиганням.
Основні типи монолітних ділянок:
Розрізняють два головні типи таких конструкцій. Перший — це зовнішні майданчики на грунті, які улаштовуються просто неба: автостоянки, під’їзні шляхи, господарські зони. Другий тип — це внутрішні підлоги в приміщеннях: промислові цеху, складські комплекси, торгові зали, гаражі та технічні приміщення.
Сфери застосування в приватному будівництві:
Власники приватних будинків найчастіше замовляють бетонування відкритих територій. Це можуть бути майданчики для паркування сімейних автомобілів, зони для встановлення літніх альтанок та мангалів, тераси та патіо для відпочинку, доріжки від воріт до будинку або господарські зони для зберігання дров, інструментів чи будматеріалів.
Застосування в комерційних проєктах:
У комерційній сфері монолітні ділянки вирішують більш складні завдання. Їх використовують для влаштування просторих паркінгів біля офісів та торгових центрів, майданчиків для розвантаження вантажівок на складах, виробничих зон, де потрібна стійкість до важких навантажень, або спортивних та дитячих майданчиків з антиковзким покриттям.
Чому вибирають саме монолітне бетонування:
Головна перевага — це можливість залити ділянку будь-якої форми та розміру за один робочий цикл. Бетон повторює всі контури території, заповнює нерівності та створює ідеально рівну горизонталь. При цьому відсутність швів означає, що вода не просочується всередину, бур’яни не проростають, а поверхня не розходиться з часом, як це буває з плиткою.
Наша компанія спеціалізується на влаштуванні монолітних ділянок будь-якої площі та призначення. Ми працюємо як з невеликими приватними замовленнями від 50 м², так і з масштабними комерційними проєктами до 500 м² та більше. Гарантуємо якість, дотримання технології та тривалий термін служби готової поверхні.
Звертайтесь для безкоштовної консультації та точного розрахунку вартості влаштування монолітних ділянок на вашій території.
Потрібне будівництво універсальних монолітних ділянок визначеного типу? Зателефонуйте і ми допоможемо!
Часто задавані питання про Монолітні ділянки
Чи потрібна армувальна сітка для монолітної ділянки?
Так, у більшості випадків армувальна сітка потрібна. Навіть якщо мова про просту бетонну площадку чи підлогу по ґрунту, армування вирішує одразу кілька критичних задач.
Чому сітка важлива:
Запобігає тріщинам
Бетон має низьку розтягувальну міцність, і без армування він майже гарантовано трісне при усадці, температурних змінах або локальних навантаженнях.Підвищує несучу здатність
Армування дозволяє площадці працювати як плита, а не як «наливний бетон». Це критично для гаражів, парковок, майданчиків під техніку.Розподіл навантажень
Сітка гасить точкові навантаження (нога столу, колесо авто, ніжка обладнання) та рівномірно розподіляє їх по всій площі.Потрібна навіть для тонких плит
Навіть 80–120 мм бетон без армування — це ризик тріщин.
Тому мінімально ставлять:
— Ø6–8 мм,
— крок 150×150 або 200×200 мм.Двошарова сітка — для важких навантажень
Наприклад, на виробництві, під палетні стелажі, під котли чи механізми.
Коли сітку інколи не ставлять:
— декоративні доріжки без навантаження;
— дрібні заливки, що працюють як стяжка (але це не монолітна ділянка).
Висновок:
Для монолітної ділянки — на ґрунті чи на поверхах — армувальна сітка практично завжди необхідна. Вона забезпечує міцність, довговічність і відсутність тріщин.
Через скільки днів можна їздити по забетонованій ділянці?
Все залежить від навантаження. Для монолітних площадок і підлог по ґрунту є чіткі орієнтири, які використовує реальний будівельний ринок.
Практичний підхід:
Ходити пішки
— через 24–48 годин,
— але акуратно, без ударних навантажень.Легковий автомобіль
— не раніше ніж через 7 днів,
— за умови нормальної температури й правильного догляду.Вантажні авто (буси, пікапи, мікро-вантажівки)
— через 10–14 днів,
— особливо якщо плита має не менше 120–150 мм і сітку 8 мм.Важка техніка, складські навантаження, палетна логістика
— через 21–28 днів,
— коли бетон набирає 70–100% проєктної міцності.
Фактори, які можуть збільшити строки:
— холодна погода,
— товщина плити менше 100–120 мм,
— відсутність армування,
— бетон нижчої марки (М200–250),
— неправильний догляд після заливки.
Висновок:
Легковим авто можна їздити через 7 днів, вантажним — через 10–14 днів, а максимальні навантаження дають лише після 28 діб.
Що краще: залита бетоном ділянка чи дорожня плита?
Це два повністю робочі варіанти і вони вирішують різні задачі. Потрібно дивитися на умови, навантаження та бюджет.
Залита бетоном монолітна ділянка краще, коли:
потрібна рівна поверхня без стиків і швів;
важливо зробити ухили, точний рельєф, лотки, канави;
площа має нестандартну форму (вигини, об’їзди, заїзди, повороти);
бюджет обмежений — бетонний майданчик дешевший за дорожні плити;
навантаження середні: легкові авто, буси, складські процеси, двір, заїзд у гараж.
Дорожня плита краще, коли:
потрібна дуже висока міцність та інтенсивні навантаження (вантажівки, фури, маніпулятори);
ґрунти слабкі, є просідання — плита працює як “плаваючий” елемент;
потрібно зробити покриття швидко — укладання займає кілька годин;
є шанс, що конструкцію доведеться розбирати або переміщувати;
територія велика і рівна (склад, промисловість, рампи).
Реальна різниця:
— моноліт дешевший, точніший у формі, але потребує догляду та часу на твердіння;
— дорожня плита дорожча в закупівлі й монтажі, але дає максимальну міцність одразу.
Висновок:

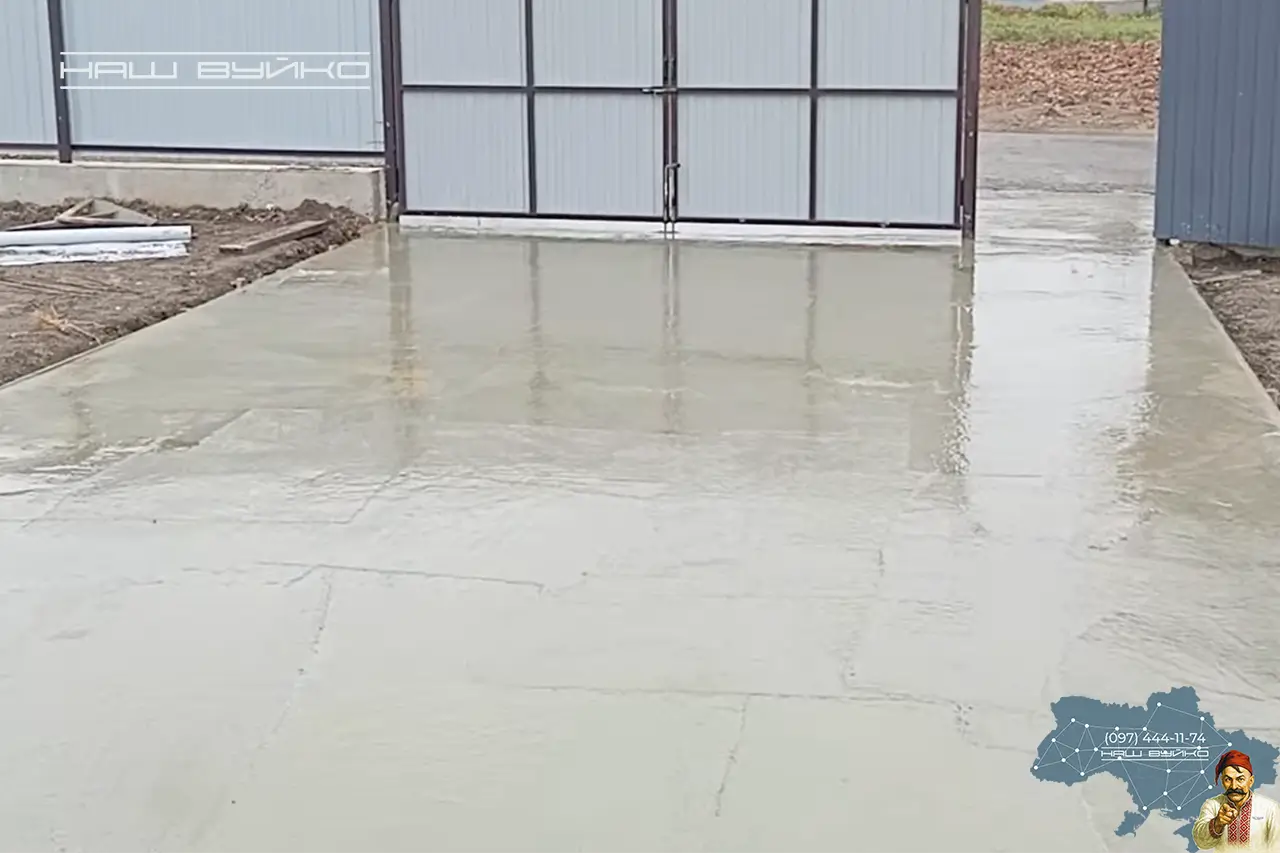

Для приватних дворів, паркування, гаражів — монолітна залита ділянка зазвичай оптимальніша.
Для промисловості, фур, великих навантажень або слабких ґрунтів — дорожня плита однозначно практичніша.
Чи можна заливати ділянку бетоном частинами — по секціях?
Так, можна. Більше того — у великій кількості випадків так і роблять. Але є нюанси, які визначають, чи це допустимо саме для вашої ділянки.
Коли допускається заливка по секціях:
Великі площі
— двори, промислові площадки, складські території;
— технологічно простіше розбити бетонування на карти (сегменти).Складний рельєф або велика товщина плити
— заливка частинами дозволяє контролювати якість і шви.Відсутність можливості подати весь об’єм бетону за раз
— особливо коли площа велика і потрібно привезти бетон кількома міксерами.Потрібні деформаційні шви
— інколи секції — це вже готові робочі деформаційні карти.
Що важливо врахувати:
Холодний шов
— якщо секції не заливаються в той самий день, між ними утворюється холодний шов;
— його роблять спеціально: з армуванням, шпонками або обробкою поверхні.Правильний порядок заливки
— рухаються “від дальнього до ближнього” краю;
— не допускають, щоб нова секція спиралася на непідготовлену стару.Армування має продовжуватися між секціями
— прути або сітка виходять у наступну карту;
— це робить плиту монолітною, навіть якщо бетонували частинами.Потрібні температурно-деформаційні шви кожні 3–6 м
— їх виконують незалежно від того, заливка по секціях чи ні.Оптимальна ширина секції
— 2,5–4 м для приватного сектора;
— 3–6 м для промисловості.
Коли НЕ бажано заливати частинами:
тонкі плити 80–100 мм без армування (ризик тріщин);
площадки з високими точковими навантаженнями;
коли потрібна ідеальна рівність без швів (комерційні інтер’єри, склади з річками).
Висновок:
Так, монолітні ділянки можна заливати по секціях — це нормальна технологія.
Головне — правильно зробити армування, шви та послідовність заливки, щоб плита працювала як єдиний моноліт.
Як підготувати грунт перед бетонуванням ділянки?
Підготовка ґрунту — ключовий етап, від якого залежить міцність і довговічність всієї бетонної ділянки. Правильна підготовка часто важливіша за саму марку бетону.
Оптимальна послідовність:
Зняти рослинний шар (ґрунт, дерен)
— прибирають 15–30 см верхнього шару;
— залишати його не можна, бо він пухкий і дає просідання.Вирівняти основу та зробити ухили
— формують проектні ухили для відведення води;
— не допускають западин, де буде стояти вода.Утрамбувати ґрунт
— використовують віброплиту або трамбування;
— ґрунт повинен бути щільним та однорідним по всій площі.Прокласти геотекстиль
— запобігає змішуванню ґрунту з подушкою;
— підвищує стабільність основи.Зробити піщано-щебеневу подушку
— пісок 5–10 см (трамбують шарами);
— щебінь 10–15 см фракції 5–20 або 20–40 (також ущільнюють);
— подушка працює як демпфер і розподіляє навантаження.Перевірити рівні та запроектовану товщину плити
— товщина плити зазвичай 100–150 мм для дворів і 150–200 мм для навантажених зон;

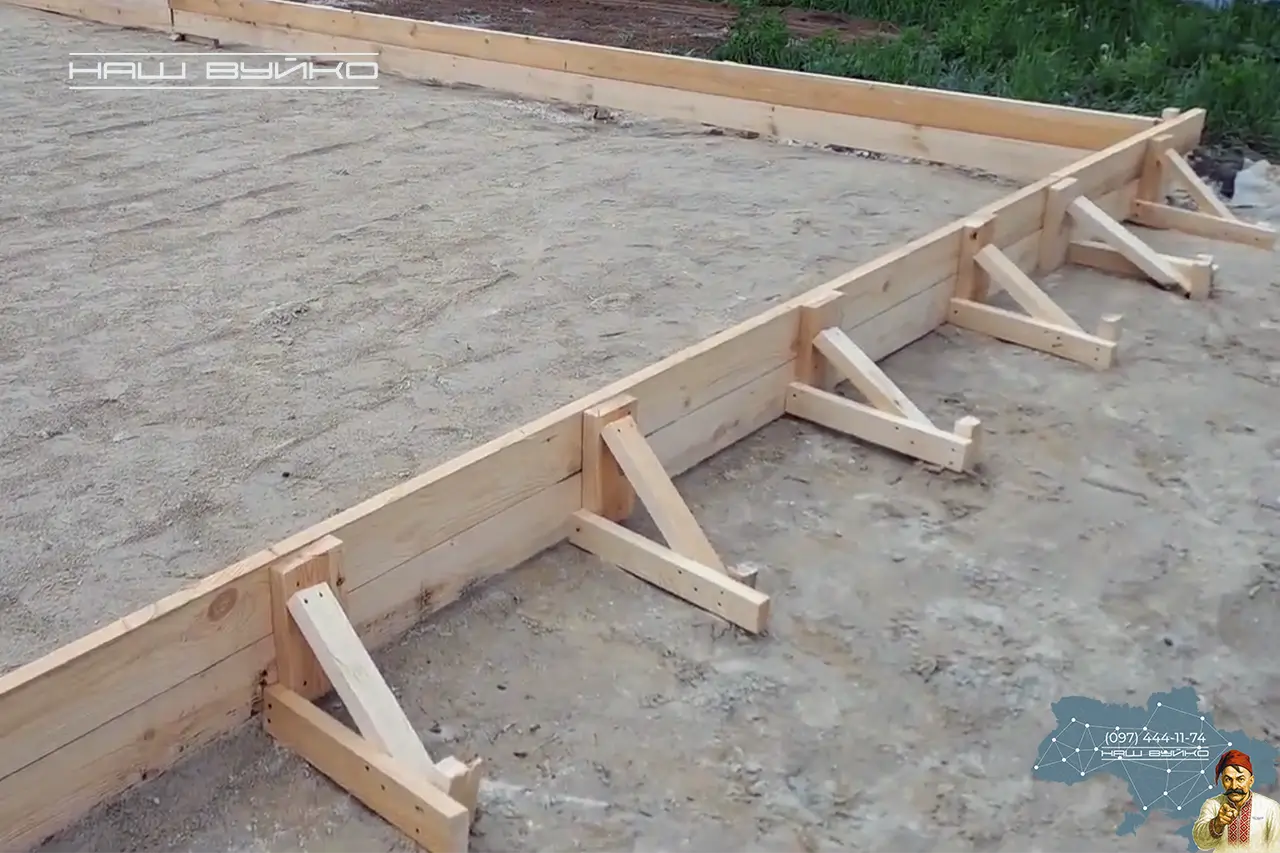

— ухили не повинні губитися.Встановити армувальну сітку
— кладуть на фіксатори, щоб вона була всередині плити, а не лежала на ґрунті.
Висновок:
Правильна підготовка ґрунту — це зняття пухкого шару, трамбування, геотекстиль і щебенево-піщана подушка. Така основа гарантує, що бетонна ділянка не потріскає і не просяде з часом.
Як захистити монолітну ділянку від морозів та відлиг?
Захист бетонної ділянки від перепадів температур — критично важливий, особливо у перший місяць після заливки. Мороз і різкі відлиги можуть зруйнувати структуру бетону ще до того, як він набере міцність.
Практичні методи захисту:
Укриття після заливки
— використовують плівку, термоковдри, мати або пінополістирол;
— укриття утримує тепло та захищає поверхню від швидкого охолодження.Протиморозні добавки до бетону
— застосовуються при температурах від 0 до –10 °C;
— дозволяють бетону тверднути навіть у холодну погоду;
— важливо використовувати їх за рекомендаціями виробника.Утеплення щебеневої подушки перед заливкою
— якщо ґрунт промерз, його не можна заливати;
— інколи додатково утеплюють подушку, щоб уникнути “пучення”.Уникати заливки під час різких відлиг
— коли вдень +3…+6 °C, а вночі –5…–10 °C;
— перепади температур створюють напруги у бетоні.Плавний догляд за бетонною поверхнею
— у мороз бетон накривають, у відлигу — прибирають воду з поверхні;
— не допускають льодяних кірок, які руйнують верхній шар.Не давати навантаження у перші 7–14 днів
— навіть якщо бетон “замерз і відтанув”, його структура ще нестабільна;
— у цей період він найбільш чутливий до руйнувань.Електропрогрів (при потребі)
— застосовується для відповідальних і великих ділянок;
— підтримує температуру +5…+10 °C всередині плити до набору міцності.
Висновок:
Щоб бетонна ділянка витримала морози та відлиги, її потрібно укривати, використовувати добавки, не заливати по мерзлому ґрунту й уникати різких температурних перепадів. Найважливіший період — перші 7–10 днів після заливки.
Чи потрібен нахил монолітної ділянки для відведення води?
Так, потрібен. Будь-яка зовнішня бетонна ділянка повинна мати ухил, і це не рекомендація — це обов’язкова умова довговічності бетону.
Навіщо ухил:
Щоб вода не стояла на поверхні
Застій води — головна причина руйнування бетону, появи мікротріщин, висолів та намерзання льоду взимку.Щоб уникнути “калюжних зон”
Навіть невелика западина збирає воду, яка при замерзанні розриває верхній шар бетону.Для правильного стоку до лотків або дренажу
Площа повинна працювати як водовідвідна система.
Оптимальні ухили на практиці:
1–2% (1–2 см на кожен метр довжини) — універсальний ухил для дворів, парковок, заїздів, під’їздів.
2–3% — для територій із великим обсягом води або там, де потрібен швидкий відтік.
Ухил у бік дренажних лотків — якщо є система водовідведення.
Важливо:
ухил формують на етапі підготовчого вирівнювання ґрунту і подушки, а не тільки по бетону;
поверхня має бути рівною, але з правильно заданою “площиною-направленням”;
ухил не повинен створювати перепади, які заважають руху авто чи людей.
Висновок:
Так, нахил монолітної ділянки обов’язковий. Оптимально — 1–2%, і він повинен бути передбачений у проєкті та закладений ще на етапі підготовки основи.
Що дешевше: монолітна ділянка чи асфальт?
У більшості випадків монолітна залита ділянка — вигідніше рішення, особливо коли йдеться про приватні двори, заїзди, парковки, зони під техніку або ділянки складної форми. Асфальт стає дешевшим лише на великих площах, де працює важка техніка та де обсяг робіт значно знижує кінцеву вартість за квадрат.
Коли монолітна ділянка вигідніша:
площа до 100–200 м² (найпоширеніший приватний сектор);
складна конфігурація місця: вигини, повороти, лотки, бордюри;
неможливість заїзду катка чи асфальтоукладача;
потрібна висока міцність, стійкість до сонця й точкових навантажень;
потрібно робити заливку частинами або по графіку.
Коли асфальт може бути вигіднішим:
площі дуже великі (сотні квадратів і більше);
формат промислових територій, складів, доріг, логістичних майданчиків;
техніка може вільно працювати на об’єкті;
немає складної геометрії.
Чому моноліт часто кращий у практиці:
не боїться спеки, не “пливе” й не деформується;
підходить під важкі точкові навантаження (домкрати, стелажі, техніка);
можна зробити будь-який ухил і рельєф;
можливий локальний ремонт без заміни всієї площі;
довший ресурс без регулярного оновлення верхнього шару.
Висновок:
Якщо мова про приватний двір, заїзд, парковку або промислову площадку — монолітна ділянка практично завжди вигідніша і довговічніша.
Асфальт має сенс тільки тоді, коли площі великі й можна використовувати повноцінний комплект. дорожньої техніки.
Чи можна заливати ділянку бетоном взимку при мінусовій температурі?
Так, можна, але тільки з дотриманням технології зимового бетонування. Бетон на відкритій ділянці швидко втрачає тепло, тому важливо забезпечити умови, за яких він не замерзне у перші години після заливки.
Ключові вимоги:
Бетон із протиморозними добавками
— дозволяє суміші тверднути при –5…–10 °C;
— забезпечує набір міцності у перші критичні години.Тепла суміш на момент заливки
— завод підігріває воду й інертні матеріали;

— температура бетону має бути не нижче +10…+15 °C при подачі.Не заливати по мерзлому ґрунту
— якщо основа замерзла, це призведе до відшарування й просідань;
— ґрунт і подушку потрібно розморозити або утеплити.Укриття ділянки одразу після заливки
— плівка, термоковдри, матами або пінополістиролом;
— захищають плиту від втрати тепла і від вологи, що замерзає.Контроль перших 48 годин
— це найважливіший період;
— інколи застосовують теплові гармати чи електропрогрів.Уникати різких відлиг і перепадів температур
— взимку “день +3, ніч –7” небезпечніші, ніж стабільний мороз.Не навантажувати ділянку щонайменше 7–10 днів
— бетон повинен набрати мінімальну міцність.
Висновок:
Так, бетонування ділянки взимку можливе. Але потрібно використовувати теплу суміш, протиморозні добавки, правильне укриття і не заливати по мерзлому ґрунту. При дотриманні технології якість не відрізняється від літньої.
Які етапи включає будівництво армованої бетонної ділянки?
Будівництво армованої бетонної ділянки — це повноцінний технологічний процес, де кожен етап впливає на міцність, рівність і довговічність плити. Нижче — реальна практична послідовність, яку використовують на об’єктах в Україні.
Підготовка території
— очищення від сміття, рослинності, дерену;
— зняття пухкого верхнього шару;
— вирівнювання поверхні.Формування ухилів
— створення необхідного ухилу 1–2% для відведення води;
— закладання напрямку стоку до лотків або дренажу.Трамбування ґрунту
— віброплита або коток;
— основа повинна бути щільною й однорідною.Укладання геотекстилю
— розділяє ґрунт і щебеневу подушку;
— запобігає просіданням і змішуванню шарів.Піщано-щебенева подушка
— пісок 5–10 см із трамбуванням;
— щебінь 10–15 см (фракція 5–20 або 20–40);

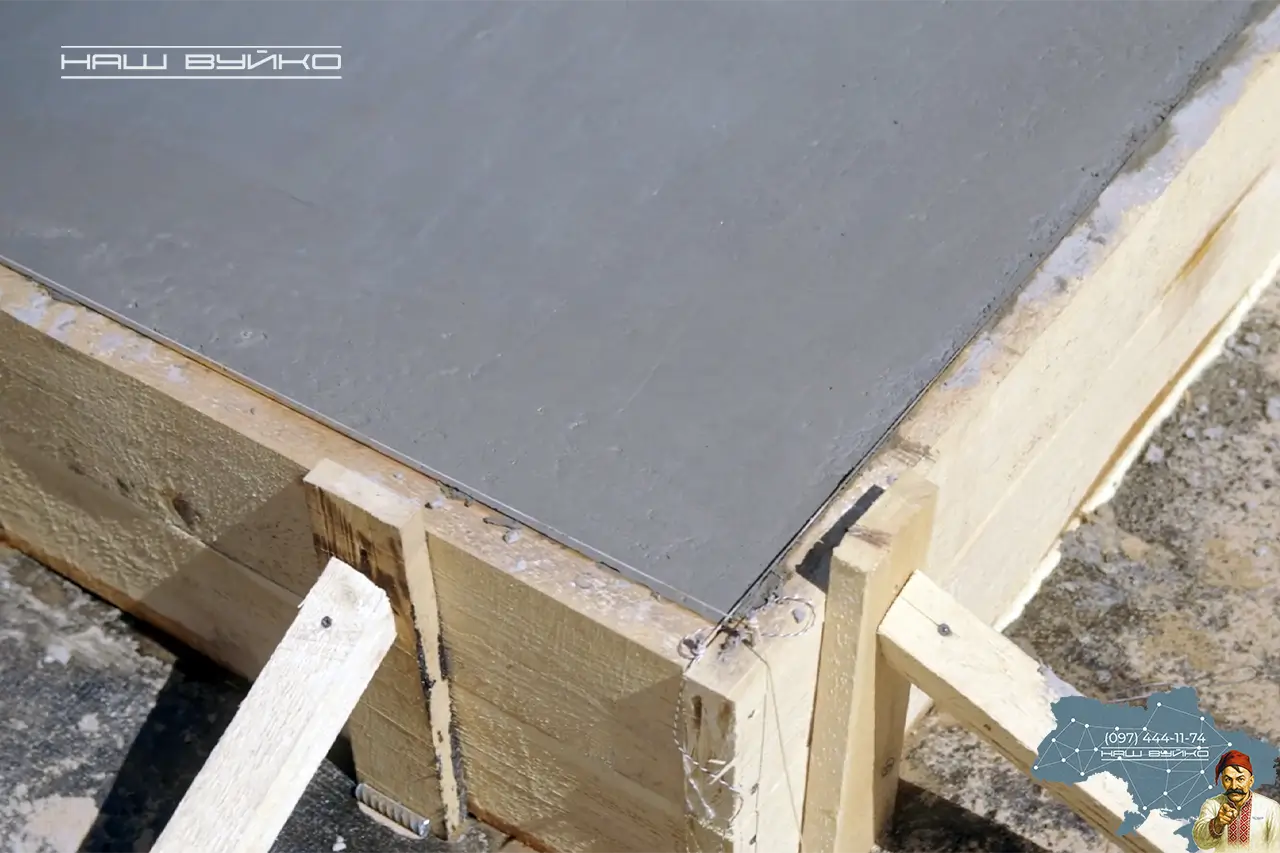

— подушка розподіляє навантаження і стабілізує основу.Опалубка по периметру
— виставляють рівні;
— фіксують висоту товщини бетонної плити (зазвичай 100–150 мм).Армування ділянки

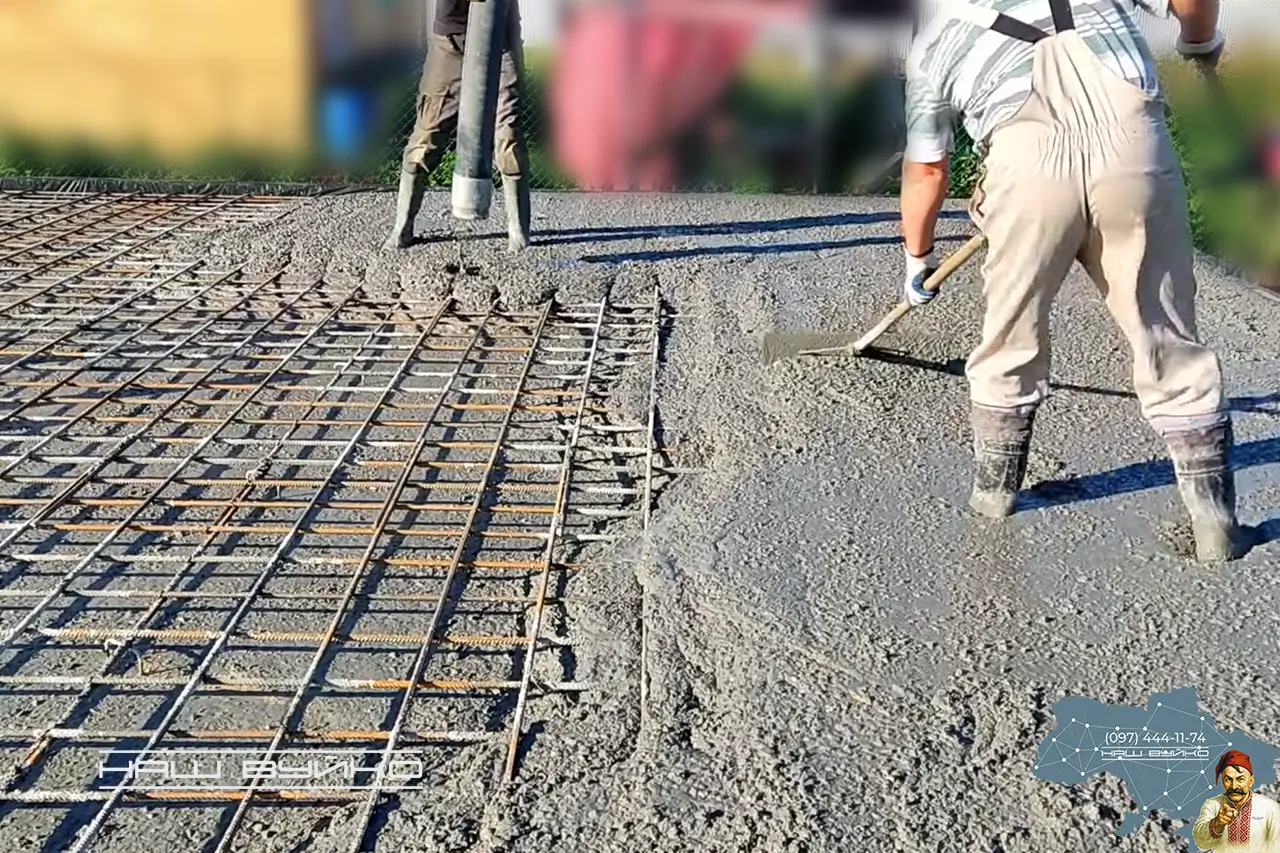

— армувальна сітка Ø6–8 мм, крок 150×150 або 200×200 мм;
— у зонах під авто або техніку — посилення, інколи двошарова сітка;

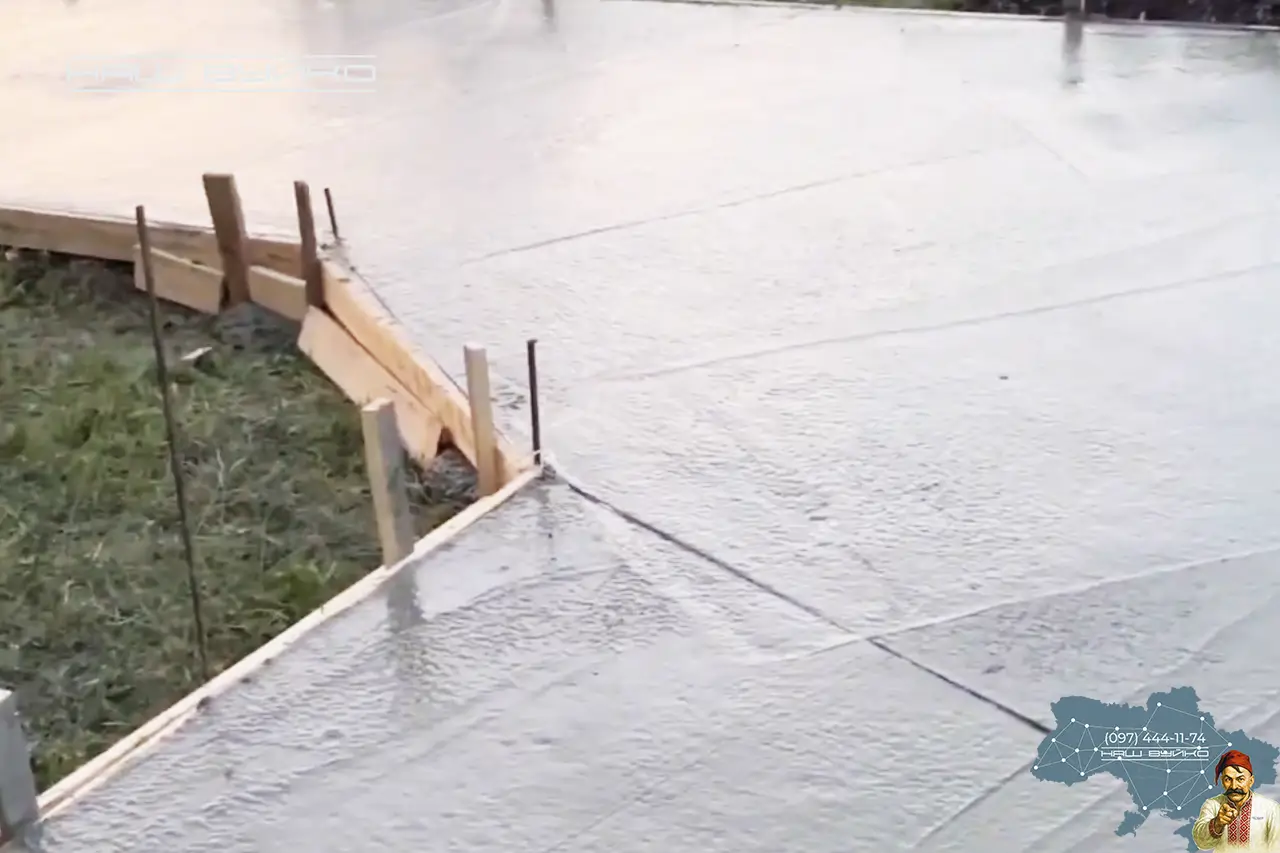

— сітку ставлять на фіксатори, щоб вона працювала всередині плити, а не лежала на ґрунті.Встановлення деформаційних швів (за потреби)
— через 3–6 м для великих площ;
— компенсують температурні розширення та усадку.Заливка бетону
— бетон марки М250–М350 залежно від навантажень;
— рівномірна подача, ущільнення вібратором;

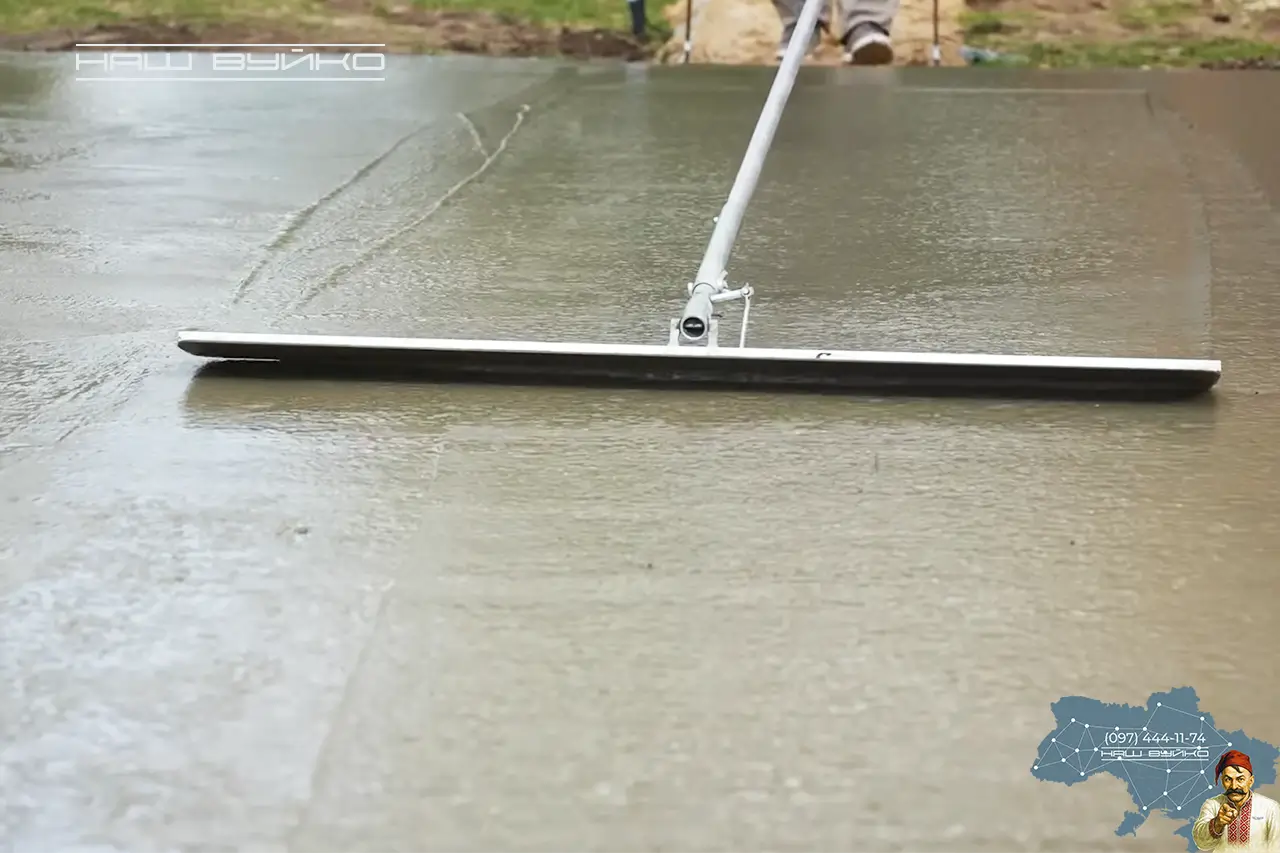

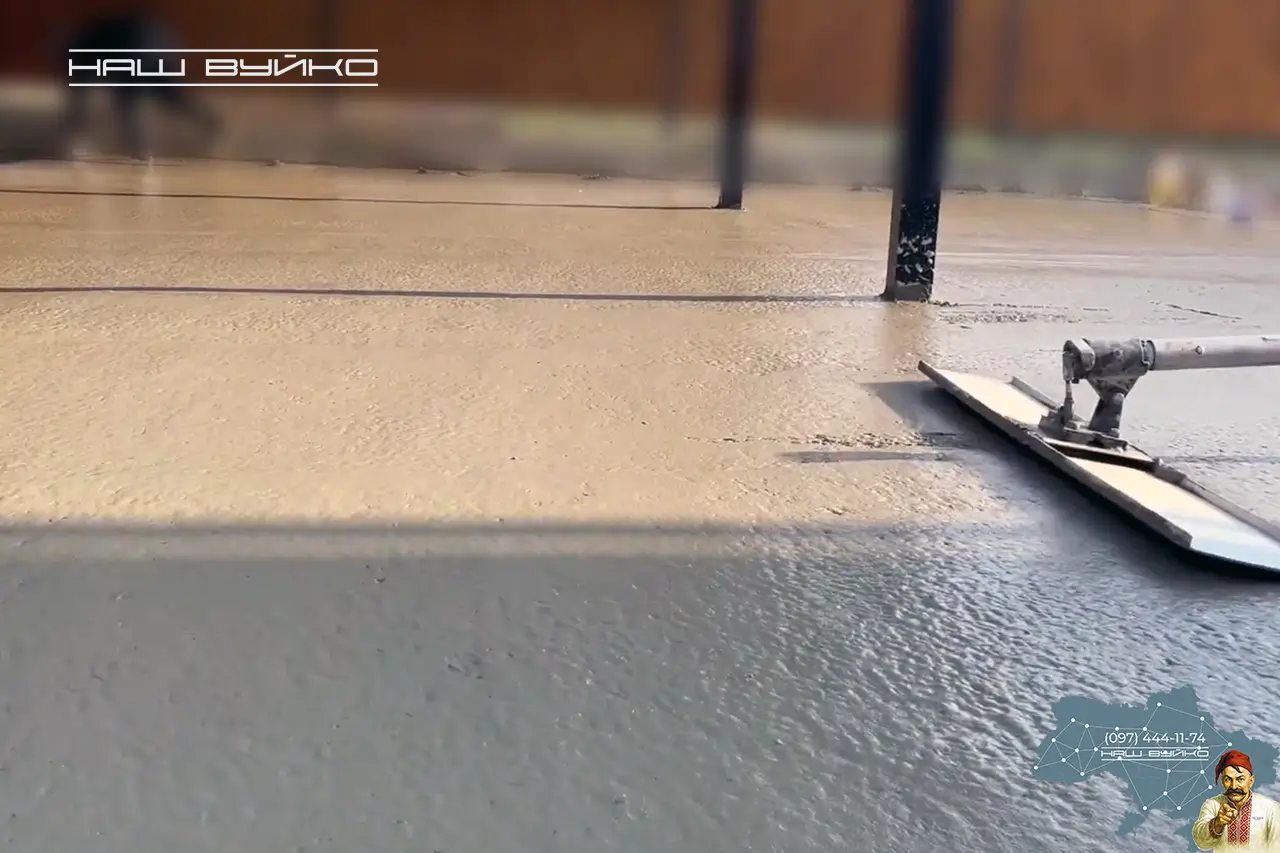

— розтягування правилом і формування фінішної поверхні.Фінішне загладжування (опціонально)
— машинна затирка або ручна обробка;
— підходить, якщо планується експлуатація без додаткового покриття.Догляд за бетоном
— укриття плівкою;
— зволоження влітку або утеплення взимку;
— не допускати пересихання чи промерзання.Витримування та набір міцності
— по ділянці можна ходити через 1–2 дні;
— легковим авто — через 7 днів;
— повні навантаження — після 21–28 діб.
Висновок:
Будівництво армованої бетонної ділянки складається з підготовки основи, формування подушки, правильного армування та якісної заливки. Дотримання технології гарантує рівну, міцну й довговічну поверхню, яка витримує навантаження десятиліттями.
